한국전력, UAE 원전 1호기 출력 100% 도달

  • 등록 2020.12.08 04:37:41
크게보기

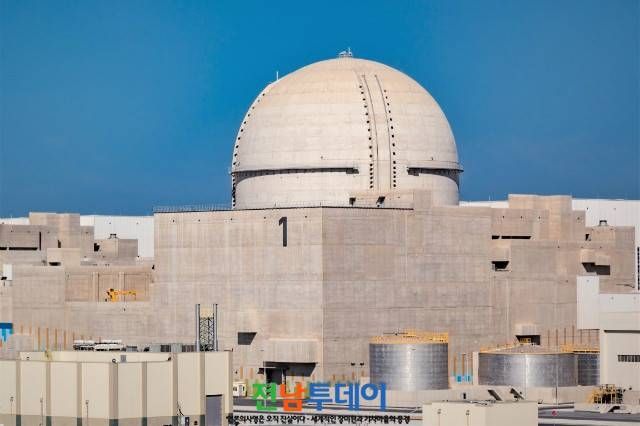

한국전력공사(대표이사/사장 김종갑)이 수출한 첫 원자력발전소인 아랍에미리트(UAE) 바라카 원전 1호기의 원자로 출력이 100%에 도달했다.



한국전력UAE 바라카 원전 1호기가 출력상승시험에서 ’20년 12월 7일(월) 출력 100%에 도달하며 내년 상업운전을 앞두고 있다고 밝혔다.






바라카 원전 1호기는 지난 7월 31일 최초임계 달성 이후, 원자로 출력을 단계적으로 높여가면서 출력상승시험을 수행하고 있디.


 현재 원자로 출력 100% 상태에서 발전소 제어 및 안전계통에 대한 시험을 진행하며, UAE 규제요건 및 세계 최고 수준의 안전, 품질 기준을 만족하는지 확인하는 과정에 있다.



출력 100%에서의 모든 시험을 마치면 바라카 원전 1호기는 원자로를 정지하고 시운전기간 중 도출된 발전소 운전 개선사항을 종합적으로 반영하기 위한 간이정비에 들어갈 예정이며, 이후 성능보증시험을 거쳐 ‘21년 상업운전을 시작할 예정이다.



한전과 팀코리아는 모든 역량을 다해 바라카 원전 사업을 성공적으로 완수할 계획이며, UAE의 평화적인 원자력에너지 개발은 한-UAE 양국간 건설·운영‧설계‧핵연료‧정비 등 원전 全주기에 걸친 협력을 강화하는 기반이 될 것이다.

박강호 기자
Copyright @전남투데이 Corp. All rights reserved.


(유)전남투데이 | 등록번호 : 일반 일간신문, 광주, 가 00072 / 인터넷신문, 광주, 아 00397 | 등록일 : 2013-04-04 | 발행일자 : 2019-09-06 | 발행인: 조남재 | 편집인: 박영호 | 청소년보호책임자: 박영호 | 연락처 Tel: 062)522-0013 | 메일 jntoday@naver.com | 광고구독후원계좌 : 농협 351-1207-6029-83 | 주소 (우)61214 [본사] 광주광역시 서구 군분2로 54, 금호월드오피스텔 1401호 전남투데이 © www.jntoday.co.kr All rights reserved. 전남투데이의 모든 콘텐츠(기사 등)는 저작권법의 보호를 받은바, 무단 전재, 복사, 배포 등을 금합니다.
